Cómo controlar el margen antes de enviar una cotización

Materiales, horas, desperdicio, plazo y margen mínimo deben convivir antes de confirmar el precio.

9 min de lecturaFabricantes a pedido y empresas que cotizan trabajos frecuentes

Del artículo, en números

$7,70 M

Costo total

materiales, horas, indirectos, desperdicio y financiero

$9,30 M

Precio propuesto

margen 17,2%

17,2%

Margen actual

mínimo exigido 22%

$9,87 M

Precio objetivo

para 22% de margen

El margen se define antes de producir. Después sólo puede explicarse.

Una cotización controlada utiliza costos con fecha, distingue capacidad de horas directas y muestra qué ocurre si cambia el material, el tiempo o la condición de pago.

Cómo controlar el margen antes de enviar una cotización
Tocá la imagen para verla completa
Pregunta de negocio

¿Qué margen tendrá la operación si los supuestos de costo y tiempo se cumplen?

Antes de calcular

Tres condiciones para que la cotización resista la negociación

1

Mostrar fecha y confiabilidad del costo.

2

Separar costos del trabajo y condiciones comerciales.

3

Aprobar contra un margen mínimo explícito.

Método

Checklist económico antes de enviar

1

Materiales

Cantidades por costo de reposición, incluidos consumibles y compras especiales.

2

Horas

Tiempo de preparación, ejecución, control y terminación por costo hora coherente.

3

Desperdicio

Factor esperado según producto, proceso y complejidad del trabajo.

4

Capacidad

Costo de utilizar un recurso restringido y desplazar otros pedidos.

5

Condiciones

Flete, impuestos, comisión, plazo de entrega y forma de cobro.

6

Escenarios

Sensibilidad del margen a precio, cantidad, horas, material y plazo.

Ejemplo numérico

Ejemplo: trabajo metalúrgico a medida

Materiales $4,2 millones; 110 horas a $18.000; indirectos $920.000; desperdicio esperado $260.000; costo financiero $340.000.

Costo total: $7,70 millones
Precio propuesto: $9,30 millones
Margen: 17,2%
Precio para margen mínimo de 22%: $9,87 millones

La cotización necesita subir $570.000, reducir alcance o cambiar condiciones antes de enviarse.

Cifras ilustrativas para explicar el método; no corresponden a un cliente real.

Comparación
Costo total$7,7 M

con desperdicio y financiero

Precio propuesto$9,3 M

margen 17,2%

Precio objetivo$9,87 M

margen mínimo 22%

La cotización necesita subir $570.000, reducir alcance o cambiar condiciones antes de enviarse.

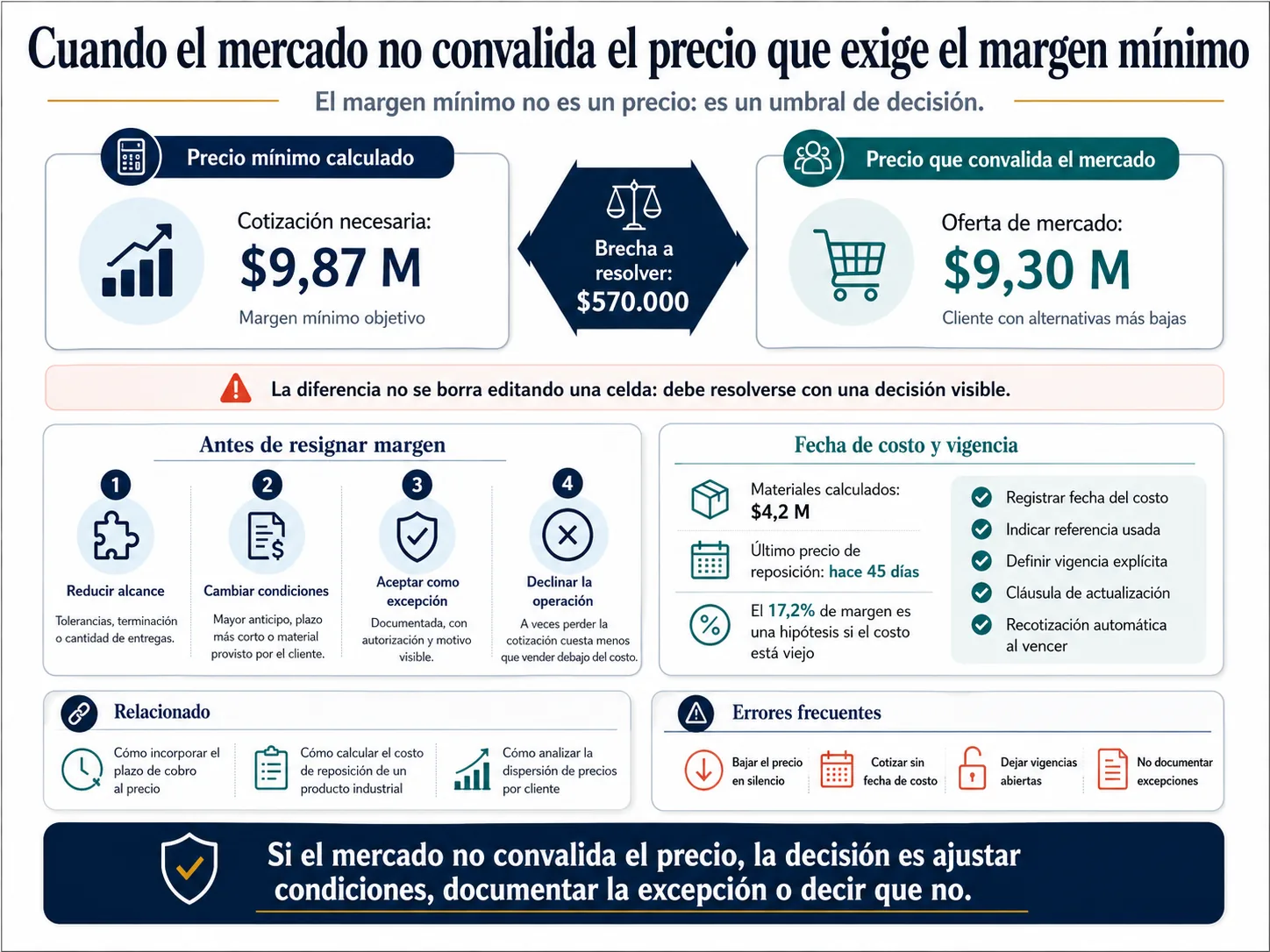

Cuando el mercado no convalida el precio que exige el margen mínimo

El margen mínimo no es un precio: es un umbral de decisión. Si el cálculo indica $9,87 millones y el cliente tiene ofertas cerca de $9,3 millones, la respuesta no es bajar el número en silencio. Ese camino convierte el umbral en decoración y traslada la pérdida a producción, que la descubre meses después en el resultado. La brecha de $570.000 tiene que resolverse con una decisión visible, no con una celda editada.

Antes de resignar margen hay tres movimientos posibles: reducir alcance (tolerancias, terminación, cantidad de entregas), cambiar condiciones (anticipo mayor, plazo más corto, material provisto por el cliente) o aceptar la operación como excepción documentada, con firma de quien puede autorizarla y una razón que se pueda releer en seis meses. Declinar también es un resultado válido: una cotización perdida cuesta menos que 110 horas de taller vendidas debajo del costo.

El margen mínimo es un umbral de decisión, no un precio: cuando el mercado ofrece $9,30 M contra los $9,87 M que exige el margen, la brecha de $570.000 se resuelve ajustando condiciones, documentando la excepción o declinando — nunca editando una celda en silencio.
El margen mínimo es un umbral de decisión, no un precio: cuando el mercado ofrece $9,30 M contra los $9,87 M que exige el margen, la brecha de $570.000 se resuelve ajustando condiciones, documentando la excepción o declinando — nunca editando una celda en silencio.

Fecha de costo y vigencia: cotizar cuando los precios se mueven

Una cotización sin fecha de costo es una promesa sobre números que ya no existen. Cada material relevante debería llevar la fecha de su último precio de reposición: si los $4,2 millones de materiales se calcularon hace 45 días, el margen de 17,2% es una hipótesis, no un dato. Para insumos críticos o importados conviene además dejar registrada la referencia usada, porque será la base de cualquier cláusula de actualización posterior.

La vigencia de la propuesta debe ser explícita y más corta que el ciclo de aumentos de los insumos que dominan el costo. Complementala con una cláusula de actualización clara, atada a la lista de materiales o a una referencia verificable, y con recotización automática una vez vencida. Un cliente serio entiende mejor una vigencia de siete días que un aumento sorpresivo comunicado después de haber aceptado el precio.

Errores frecuentes

Lo que suele salir mal al aplicarlo

Cotizar con el último precio pagado

El precio de compra de hace tres meses no es el costo de reponer el material que la orden va a consumir. Usá reposición con fecha visible; si el dato es viejo, pedí cotización al proveedor antes de comprometer el precio.

Cargar horas de proceso ideales

El tiempo de máquina no incluye preparación, control ni terminación. Si la cotización carga 110 horas y el taller consume 130, el margen de 17,2% era menor desde el inicio. Registrá tiempos reales por etapa y comparalos contra lo cotizado.

Calcular margen a fecha de factura

Una operación aprobada con 17% que se cobra a 90 días sin costo financiero incluido pierde varios puntos en silencio. Incorporá el plazo de cobro como costo antes de aprobar, no como sorpresa en el resultado.

Negociar sin margen mínimo escrito

Sin umbral explícito, cada cotización se define por la presión del momento y la memoria de quien negocia. Un mínimo publicado, con excepciones firmadas, convierte la discusión en una decisión con responsable y registro.

Límites del método

Cuándo no aplica (o hay que ajustarlo)

En productos repetitivos con precios estables, rehacer el checklist completo en cada cotización es sobrecarga: alcanza una ficha de costo validada y revisada por período.

Si los costos no tienen fecha ni confiabilidad, el ejercicio da una precisión falsa; primero hay que actualizar materiales y horas.

En cotizaciones estratégicas (entrar a una cuenta, ocupar capacidad ociosa en temporada baja) se puede aprobar por debajo del margen mínimo, pero como decisión explícita y con vencimiento, no por descuido.

En pedidos urgentes con plazo muy corto no hay tiempo para simular escenarios; conviene una versión rápida con supuestos preaprobados.

Información necesaria

Empezá con los datos que ya existen

materiales actuales
horas por etapa
costo hora
desperdicio
indirectos especiales
plazo de cobro
margen mínimo

Esta semana

Una acción para comenzar

Revisá las últimas diez cotizaciones y marcá cuáles no muestran fecha de costo, horas por etapa o margen después del plazo de cobro.

Aplicación en Mobius

Del dato a la decisión

Mobius arma la cotización con materiales y horas vigentes, alerta debajo del margen mínimo y conserva escenarios hasta convertir la propuesta en pedido.

Para llevar

Checklist accionable

  • Valorizá los materiales a costo de reposición con fecha, incluidos consumibles y compras especiales.
  • Cargá las horas por etapa (preparación, ejecución, control, terminación) a un costo hora coherente.
  • Sumá el desperdicio esperado según producto, proceso y complejidad.
  • Descontá el costo de ocupar un recurso restringido que desplaza otros pedidos.
  • Incluí flete, impuestos, comisión y plazo de cobro en las condiciones.
  • Compará el margen resultante contra el mínimo explícito antes de enviar.
  • Corré escenarios de precio, cantidad, horas y plazo para medir sensibilidad.

Preguntas frecuentes

Dudas habituales antes de empezar

¿Cómo se calcula el margen de una cotización para un trabajo a pedido?

Sumá materiales a costo de reposición, horas por etapa multiplicadas por un costo hora coherente, indirectos atribuibles, desperdicio esperado y costo financiero del plazo de cobro. El margen es el precio menos ese costo total, dividido por el precio. En el ejemplo del artículo: costo $7,70 millones, precio $9,30 millones, margen 17,2%.

¿Qué margen mínimo debería tener una cotización en una PyME industrial?

No hay un número universal: depende de los indirectos que el trabajo debe absorber, del riesgo de desvío en horas y materiales, y de la capacidad que ocupa. Lo importante es que exista un umbral explícito y escrito, que las excepciones se aprueben con firma, y que se revise cuando cambian los costos de estructura.

¿Cómo cotizar cuando los precios de los materiales cambian todas las semanas?

Usá costo de reposición con fecha visible, no el último precio de compra. Definí una vigencia de la propuesta más corta que el ciclo de aumentos de tus insumos críticos y una cláusula de actualización clara. Si el material es importado, referencialo a la moneda de origen para no absorber el desfase cambiario.

¿Qué hago si el cliente no acepta el precio que cubre mi margen mínimo?

Tenés cuatro caminos antes de bajar el número: reducir alcance (tolerancias, terminación, entregas), cambiar condiciones (más anticipo, plazo más corto), aceptar como excepción documentada con aprobación de quien puede autorizarla, o declinar. Lo que no funciona es editar el margen en silencio: la pérdida aparece igual, meses después y sin responsable.

Reporte descargable · 30 páginas

Manual de control de margen para cotizaciones y ventas industriales

Conecta costo actualizado, horas, condiciones comerciales y escenarios en una decisión trazable.

Ver reporte

Diagnóstico acotado · Sin costo

Revisión de diez cotizaciones o ventas recientes.

Trabajamos con una exportación de los sistemas actuales para identificar qué información ya existe, qué falta y qué decisión puede tomarse primero.
