Cuándo conviene concentrar compras y cuándo conviene diversificarlas

La escala mejora el precio; la diversificación compra continuidad. La decisión necesita cuantificar ambas.

8 min de lecturaDirección y compras que negocian volumen sin aumentar dependencia

Del artículo, en números

$4,2 M

Ahorro máximo (100%)

$1,1 M

Costo del respaldo 80/20

$3,1 M

Ahorro neto 80/20

16%

Prima de continuidad

del impacto semanal

Concentrar volumen puede obtener bonificaciones, simplificar calidad y reducir tareas. También amplía el impacto de una falla.

Diversificar protege continuidad, pero puede perder escala, aumentar mínimos e introducir variabilidad. La combinación correcta depende de criticidad y costo de interrupción.

Cuándo conviene concentrar compras y cuándo conviene diversificarlas

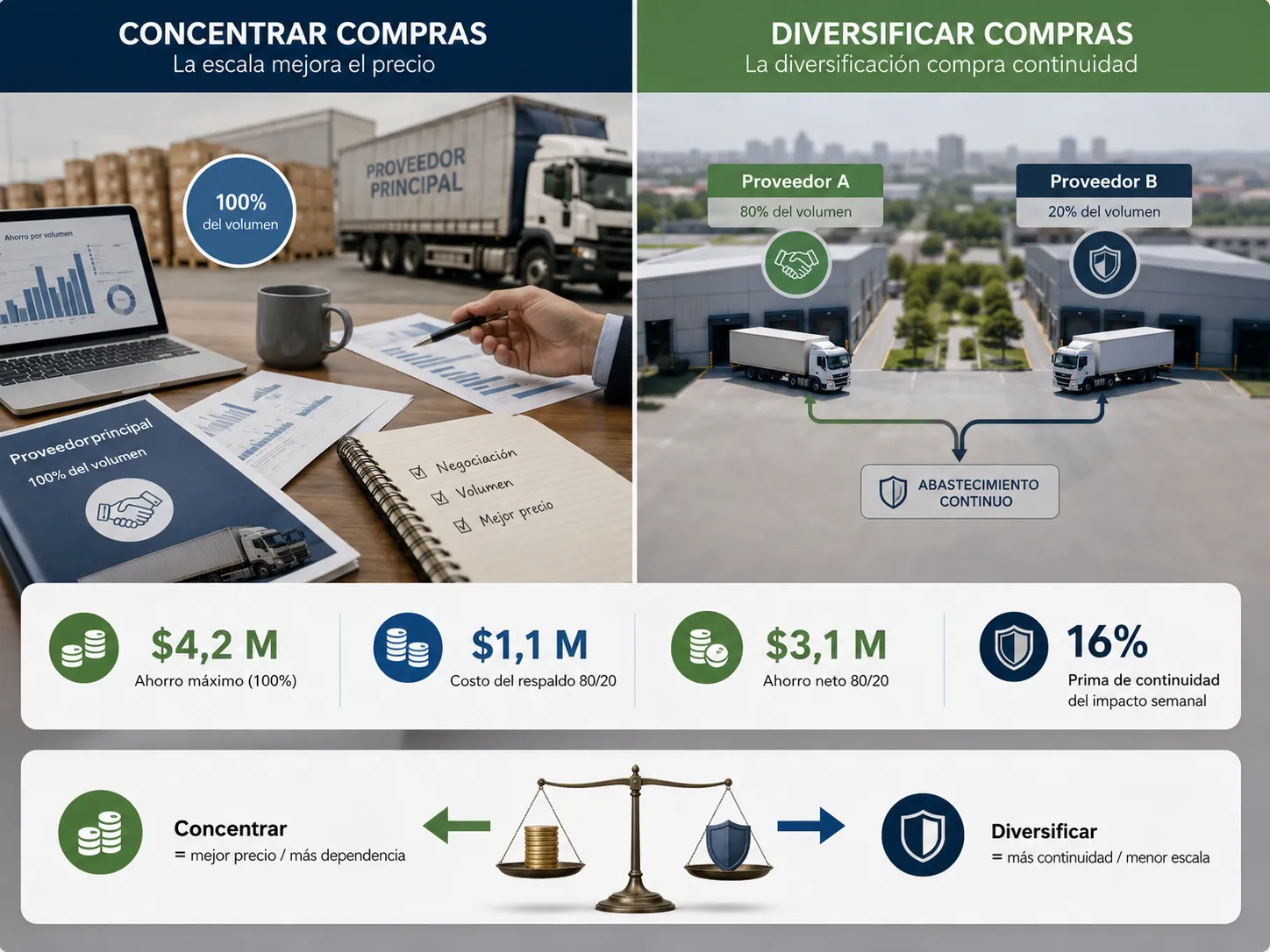

Tocá la imagen para verla completa
Pregunta de negocio

¿Cuánto ahorro adicional justifica asumir más dependencia en este material?

Antes de calcular

Tres reglas para negociar volumen sin regalar dependencia

1

Negociar participación, no promesas absolutas.

2

Valorar el costo de una interrupción.

3

Reservar una fuente alternativa con reglas claras de activación.

Método

Una decisión en cinco dimensiones

1

Economía de escala

Ahorro real por volumen después de mínimos, stock y financiación.

2

Continuidad

Probabilidad y costo de quedarse sin material durante el lead time.

3

Calidad

Beneficio de estandarizar versus riesgo de una única causa común.

4

Capacidad del mercado

Proveedores disponibles y tiempo requerido para homologar una alternativa.

5

Diseño de asignación

Definí 70/30, proveedor principal/respaldo o competencia por período.

Ejemplo numérico

Ejemplo: ahorro visible, riesgo mayor

Concentrar 100% reduce $4,2 millones anuales. Mantener 20% con un segundo proveedor cuesta $1,1 millones adicionales.

Ahorro máximo: $4,2 millones
Costo del respaldo 80/20: $1,1 millones
Contribución de una semana de parada: $6,8 millones
Prima de continuidad: 16% del impacto semanal

La asignación 80/20 conserva $3,1 millones de ahorro y una alternativa operativa ante una falla.

Cifras ilustrativas para explicar el método; no corresponden a un cliente real.

Comparación
Parada de una semana$6,8 M

contribución en riesgo

Ahorro máximo (100%)$4,2 M
Ahorro neto 80/20$3,1 M

conserva alternativa activa

Costo respaldo 80/20$1,1 M

La asignación 80/20 cuesta $1,1 M pero conserva $3,1 M de ahorro y una fuente operativa frente a una parada que valdría $6,8 M semanales.

Comparación

Concentrar versus diversificar

DimensiónConcentrarDiversificar
Precio unitarioMejor por escalaMenor poder de negociación
ContinuidadUna falla frena todoFuente de respaldo disponible
Cantidad mínimaSe diluye en el volumenMínimos por cada proveedor
CalidadEstándar únicoVariabilidad entre fuentes
Cuándo convieneInsumo con sustituto y mercado amplioInsumo crítico sin alternativa rápida

Cómo estructurar el acuerdo con el proveedor principal

La curva de precios por volumen debe atarse a una participación comprometida, no a una promesa de exclusividad. Ofrecer el 80% del consumo con revisión semestral le da al proveedor una base cierta para mejorar el precio, y a la empresa una salida sin ruptura. La exclusividad, en cambio, regala la única palanca que compras conserva después de firmar.

El acuerdo mejora si incluye disparadores objetivos: si el cumplimiento cae debajo de un umbral, si hay un evento de calidad mayor o si el precio se aparta de una referencia de mercado, la participación baja automáticamente y el respaldo crece. Con reglas escritas, el 80/20 se defiende solo y la conversación difícil ya quedó resuelta antes de que ocurra.

Dejá también por escrito la regla de activación del respaldo: qué evento la dispara, quién la decide y en cuántos días se traslada el volumen. Una falla de suministro no es el momento para debatir procedimientos internos; es el momento para ejecutar uno que ya existía, con órdenes de compra listas y un precio de contingencia acordado de antemano.

El proveedor de respaldo sólo existe si produce

Un proveedor homologado que no recibe órdenes en un año no es un respaldo: su proceso derivó, sus precios quedaron viejos y su interés por tu cuenta también. El 20% recurrente del ejemplo no es un gesto comercial; es lo que mantiene al respaldo operativo, con materiales frescos, personal que conoce tu especificación y tiempos de reacción reales.

Ese realismo tiene precio: $1,1 millones anuales en el ejemplo, contra $6,8 millones de contribución que cuesta una semana de parada. Leído como seguro, el respaldo cuesta el 16% del impacto de una sola semana. La cuenta se revisa cuando cambia el costo de parada o la brecha de precios, no cuando alguien quiere mostrar un ahorro rápido concentrando todo.

Errores frecuentes

Lo que suele salir mal al aplicarlo

Comparar ahorro sin costo de interrupción

Los $4,2 millones de ahorro por concentrar sólo son comparables contra los $6,8 millones que cuesta una semana de parada. Sin cuantificar la interrupción, la decisión se toma con la mitad de la información.

Prometer exclusividad para mejorar precio

La exclusividad entrega la última palanca de negociación y vuelve cara cualquier salida. Ofrecé participación alta con revisión periódica: consigue casi el mismo precio y conserva una alternativa activa.

Tener un respaldo que nunca produce

Un segundo proveedor sin órdenes recurrentes pierde vigencia técnica y comercial. Asignale un volumen mínimo real y auditá sus lotes: un respaldo de papel falla justo cuando se lo necesita.

Fijar la asignación y olvidarla

El 80/20 correcto de hoy puede no serlo en un año: cambian los precios, los lead times y el costo de parada. Revisá la asignación cada semestre y ante cualquier evento de cumplimiento o calidad.

Límites del método

Cuándo no aplica (o hay que ajustarlo)

Si no existe un segundo proveedor homologado en el mercado, la decisión no es diversificar sino construir primero esa alternativa.

El costo de una parada es un supuesto; si no podés estimarlo con algún rango, la prima de continuidad queda arbitraria.

En insumos abundantes y sustituibles, mantener una segunda fuente puede ser gasto sin beneficio real.

La asignación 80/20 sólo protege si el proveedor secundario conserva capacidad y homologación activas; una fuente dormida no responde dentro del lead time.

Información necesaria

Empezá con los datos que ya existen

curva de precio por volumen
mínimos
lead time
costo de parada
tiempo de homologación
calidad histórica

Esta semana

Una acción para comenzar

Para un insumo sin alternativa, pedí al proveedor principal una curva de volumen y calculá cuánto costaría mantener activa una fuente secundaria.

Aplicación en Mobius

Del dato a la decisión

Mobius simula asignaciones entre proveedores y traduce precio, condiciones y riesgo en impacto sobre productos terminados.

Para llevar

Checklist accionable

  • Pedí al proveedor principal una curva de precio por volumen.
  • Calculá el ahorro real después de mínimos, stock y financiación.
  • Estimá el costo de una parada durante el lead time.
  • Verificá cuántos proveedores homologados hay en el mercado.
  • Definí una asignación: 80/20, principal/respaldo o competencia por período.
  • Fijá reglas claras de activación de la fuente secundaria.
  • Mantené vigentes la homologación y la capacidad del respaldo.

Preguntas frecuentes

Dudas habituales antes de empezar

¿Conviene comprar todo el volumen a un solo proveedor?

Sólo cuando el costo de una interrupción es bajo o existen alternativas homologadas de reposición rápida. Si una semana de parada cuesta $6,8 millones de contribución, resignar $1,1 millones anuales para mantener un segundo proveedor activo suele ser un seguro barato frente al ahorro máximo de $4,2 millones por concentrar.

¿Qué es una asignación 80/20 entre proveedores?

Es repartir el volumen de un insumo dando el 80% a un proveedor principal, que obtiene escala y mejora el precio, y el 20% a un respaldo que se mantiene operativo con órdenes reales. El esquema conserva la mayor parte de la bonificación por volumen y una alternativa capaz de crecer si el principal falla.

¿Cuánto cuesta mantener un segundo proveedor activo?

El costo es la diferencia de precio sobre el volumen que se le asigna, más la gestión de dos relaciones. En el ejemplo, mantener el 20% con un respaldo cuesta $1,1 millones anuales: el 16% de lo que pierde la empresa en una sola semana de parada. La comparación correcta es contra ese impacto, no contra cero.

¿Cómo negociar precio por volumen sin comprometer exclusividad?

Pedí al proveedor una curva de precios por tramos de participación y comprometé un porcentaje alto con revisión semestral, atado a cumplimiento y calidad medibles. El proveedor obtiene previsibilidad de volumen, que es lo que realmente financia la bonificación, y la empresa conserva un respaldo activo y margen para mover participación sin romper el acuerdo.

Reporte descargable · 30 páginas

Modelo de evaluación económica de proveedores industriales

Un marco de costo total para comparar cotizaciones y proteger la continuidad productiva.

Ver reporte

Diagnóstico acotado · Sin costo

Escenario de concentración para un insumo relevante.

Trabajamos con una exportación de los sistemas actuales para identificar qué información ya existe, qué falta y qué decisión puede tomarse primero.

Pedir el diagnóstico
Un análisis por vez

Recibí los próximos artículos y reportes en tu correo.

Métodos con ejemplos numéricos para PyMEs manufactureras. Sin spam: solo cuando hay algo nuevo.
